Недвижимость Ущерб около 100 миллионов при строительстве детсада в Нижневартовске — выводы счетной комиссии

Ущерб около 100 миллионов при строительстве детсада в Нижневартовске — выводы счетной комиссии

Какие несостыковки обнаружили аудиторы?

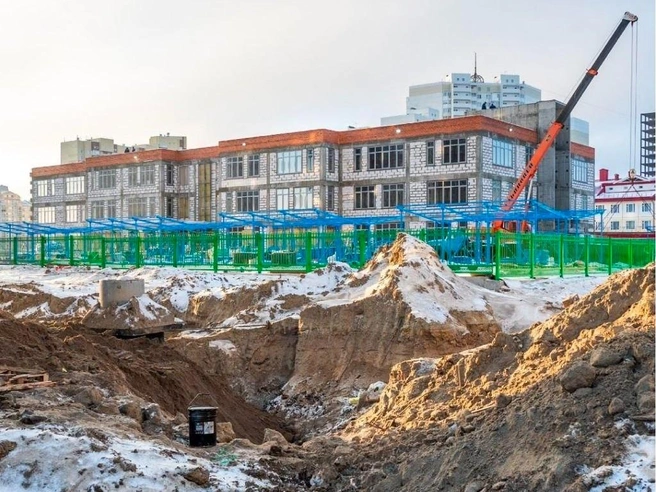

Строительство детского сада | Источник: «Типичный краб Нижневартовск» / «Телеграм»Строительство детского сада | Источник: «Типичный краб Нижневартовск» / «Телеграм»

Строительство детского сада

Источник:

«Типичный краб Нижневартовск» / «Телеграм»

Счетная палата ХМАО провела детальный анализ строительства детского сада в 21-м квартале Нижневартовска. Учреждение рассчитанно на 320 мест, а его возведение велось с применением BIM-технологий (позволяет видеть объект в 3D, автоматически обновлять изменения во всех связанных документах и прогнозировать возможные ошибки до начала строительства). Несмотря на возможность цифрового контроля, аудиторы обнаружили множество нарушений.

По итогам счетной комиссии выявлено, что по вине МКУ «Управление капитального строительства» (УКС) нарушения в расходовании бюджетных средств составляют почти 100 млн рублей. Основные финансовые неточности касаются завышения сметной стоимости, приобретения несоответствующего оборудования и незаконного увеличения контрактной цены после сдачи объекта.

Подробней о выявленных нарушениях:

  • Необоснованное завышение цены контракта: управление капитального строительства (УКС) заключил договор на проектно-изыскательские работы на 20,9 млн рублей без проверки смет. Включение непредусмотренных затрат привело к завышению стоимости на 7,5 млн рублей.

  • Оплата ненадлежащего оборудования: принято и оплачено оборудование на 15,3 млн рублей, не соответствующее проектной документации. Часть техники не была смонтирована, но всё равно оплачена.

  • Неправомерное увеличение стоимости контракта: после ввода садика в эксплуатацию контракт увеличили на 79,1 млн рублей без законных оснований.

Выявлены и другие нарушения. В их числе ошибки в документах на пуско‑наладочные работы, приемка не того оборудования, задержка платежей поставщикам и отсутствие контроля за взысканием неустоек по 29 муниципальным контрактам.

Счетная палата направила УКС требование устранить нарушения. В ответ учреждение сообщает, что назначены ответственные лица, часть оборудования дооснастили, направлены требования о взыскании неустоек. Также одно из должностных лиц УКС привлечено к дисциплинарной ответственности.

Ранее мы писали, что в Нижневартовске отложили снос известного недостроя из-за угрозы для здания госуниверситета.

За новостями удобно следить в нашем Telegram-канале! Рассказываем там обо всём, что важного и интересного происходит в ХМАО. Подписавшись, вы сможете первыми узнавать эту информацию. Чтобы присоединиться, нажмите сюда.

ПО ТЕМЕ
Лайк
TYPE_LIKE0
Смех
TYPE_HAPPY0
Удивление
TYPE_SURPRISED0
Гнев
TYPE_ANGRY0
Печаль
TYPE_SAD0
Увидели опечатку? Выделите фрагмент и нажмите Ctrl+Enter
Комментарии
0
Пока нет ни одного комментария.
Начните обсуждение первым!
Гость
ТОП 5
Рекомендуем
